行業資訊

首頁>資訊中心>項目動態
【裝配交流】裝配式建筑施工安全技術六大要點
發布日期:2020-03-26來源:綠建之家

裝配式建筑施工安全技術要點主要包括基本要求、構件的運輸、構件的存放、構件吊裝、PC構件的臨時固定、樓梯臨邊的防護六大方面。


一、基本要求


1.裝配式混凝土結構施工應制定專項方案。專項施工方案宜包括工程概況、編制依據、進度計劃、施工場地布置、預制構件運輸與存放、安裝與連接施工、綠色施工、安全管理、質量管理、信息化管理、應急預案等內容。


2.預制構件、安裝用材料及配件等應符合國家現行有關標準及產品應用技術手冊的規定,并應按照國家現行相關標準的規定進行進場驗收。


3.場地準備:根據場地情況合理布置構件堆場及車輛運輸車道,對堆場及運輸車道進行荷載復核,對不滿足荷載要求區域樓板進行加固。

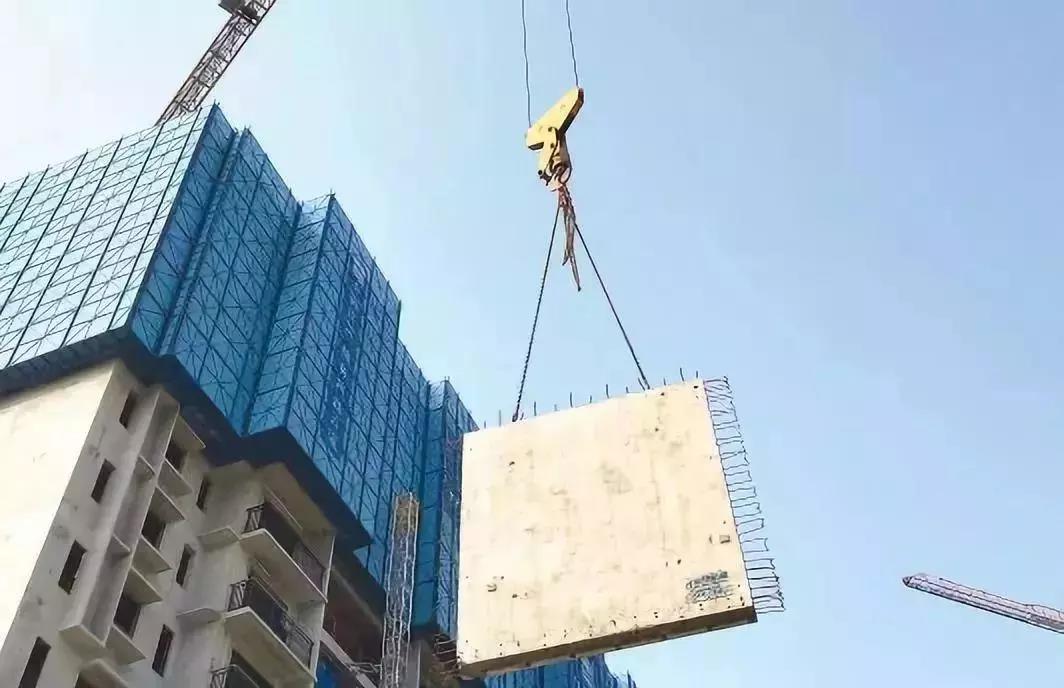

裝配式建筑施工現場


4.技術準備:學習國家及地方相關技術規范規程,熟悉PC深化設計圖紙,利用BIM技術編制裝配式結構施工組織設計、吊裝方案、臨邊防護方案及安全技術交底等 。


5.機械準備:安裝施工前,應復核吊裝設備的吊裝能力。應桉現行行業標準《建筑機械使用安全技術規程》 ( JGJ33 ) 的有關規定,檢查 復核吊裝設備及吊具處于安全操作狀態,并核實現場環境、天氣、道路狀況等是否滿足吊裝施工要求;防護系統應按照施工方案進行搭設、驗收。


6.勞動力配備:選擇有經驗的吊裝單位,對吊裝勞務人員進行相應的培訓指導。


7.樣板區施工:有條件的項目,提倡布置施工樣板展示區,提前熟悉吊裝工藝流程及節點施工工藝。


二、構件運輸


1.構件正式運送之前,事先對路線進行勘察。對預先選定路線的路況 、條件限制等情況仔細了解,從而對運輸路線進行 最后的調整,確定最合理的線路。

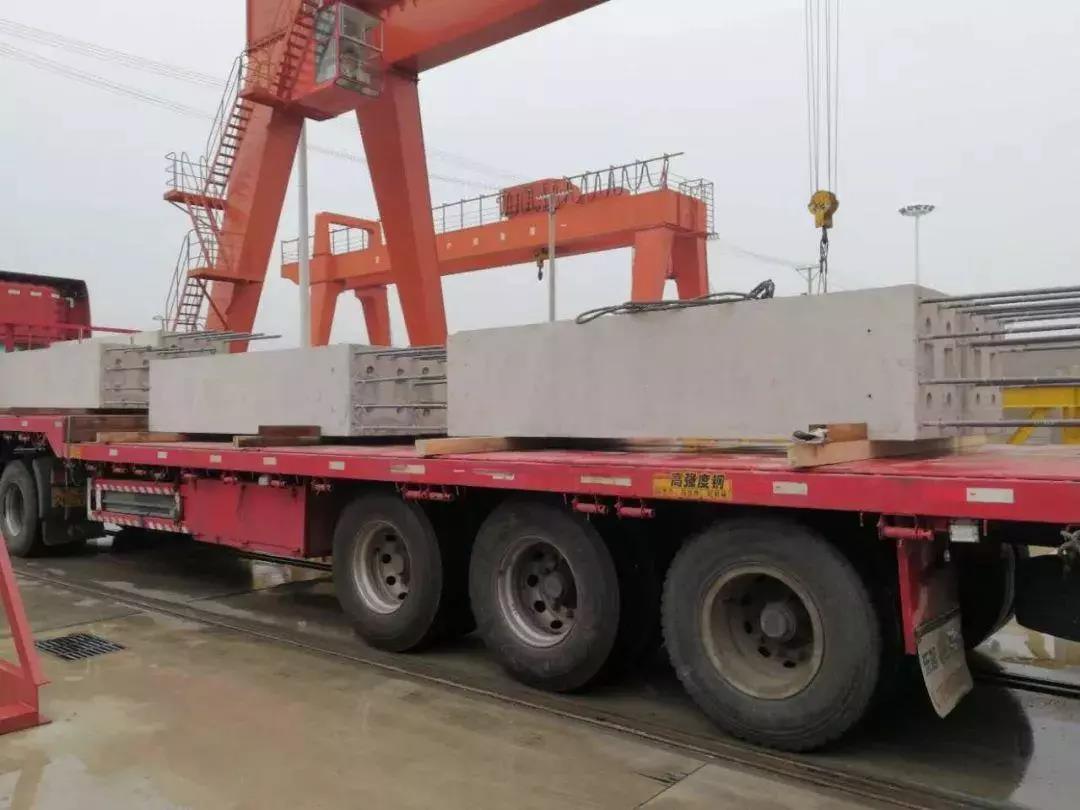

PC構件裝車及運輸


2.施工現場臨建施工之時,宜充分考慮構件運送車輛的長度和重量,加寬現場臨時道路, 道路下鋪設工程渣土并壓實,臨時道路內配鋼筋。通過相關措施,確保構件能夠順利地運輸?shù)绞┕がF(xiàn)場。


3.運輸車輛,要保養及年檢,不得超載。構件裝車及固定方式要進行合理設計,嚴格檢查防傾覆措施,保證緊固 、避免傾覆。


三、構件存放


施工現場應根據施工平面規劃設置運輸通道和存放場地,并應符合下列規定:


1.現場道路運輸和存放場地應堅實平整,并應具有排水措施。


2.施工現場內道路應桉照構件運輸車輛的要求合理設置轉彎半徑及道路坡度。


3.預制構件運送到施工現場后,應按規格、品種、使用部位 、吊裝順序分別設置存放場地。存放場地應設置在吊裝設備的有效起重范圍內,且應在堆跺之間設置通道。


4.構件的存放架應具有足夠的抗傾覆性能。


5.構件運輸和存放對已完成結構、基坑有影響時應經計算復核。


四、構件吊裝


1.施工單位應對從事預制構件吊裝作業及相關人員進行安全培訓與交底,識別預制構件進場、卸車、存放、吊裝、就位各環節的作業風險,并制定防控措施。


2.安裝作業開始前,應對安裝作業區進行維護并作出明顯的標識,拉警戒線,根據危險源級別安排旁站,嚴禁與安裝作業無關的人員進入。


3.施工作業使用的專用吊具、吊索、定型工具式支撐、支架等,應進行安全驗算,使用中進行定期、不定期檢查,確保其安全狀態。

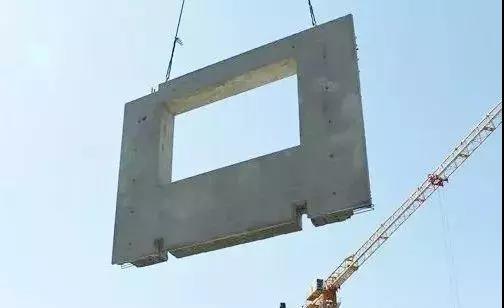

PC構件吊裝


4.吊裝作業安全應符合下列規定:


(1)預制構件起吊后,應先將預制構件提升300mm左右后,停穩構件,檢查鋼絲繩、吊具和預制構件狀態,確認吊具安全且構件平穩后,方可緩慢提升構件;


(2)吊機吊裝區域內,非作業人員嚴禁進入 ;吊運預制構件時,構件下方嚴禁站人,應待預制構件降落至距地面lm以內方準作業人員靠近,就位固定后方可脫鉤;


(3)高空應通過纜風繩改變預制構件方向,嚴禁高空直接用手扶預制構件;


(4)遇到雨 、雪 、霧天 氣,或者風力大于5級時,不得進行吊裝作業。


五、PC構件的臨時固定


1.采用吊裝裝置吊運墻板時,在沒有對吊裝構件進行定位固定前,不準松鉤。


2.現場應配備足夠的固定配件安裝操作工具,構件就位后應及時進行固定。

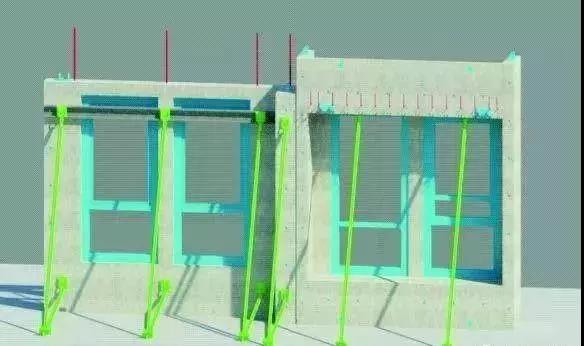

PC構件臨時固定示意圖


六、樓梯臨邊的防護


1.樓梯踏步板安裝后,應采用專用夾具安裝臨邊防護。

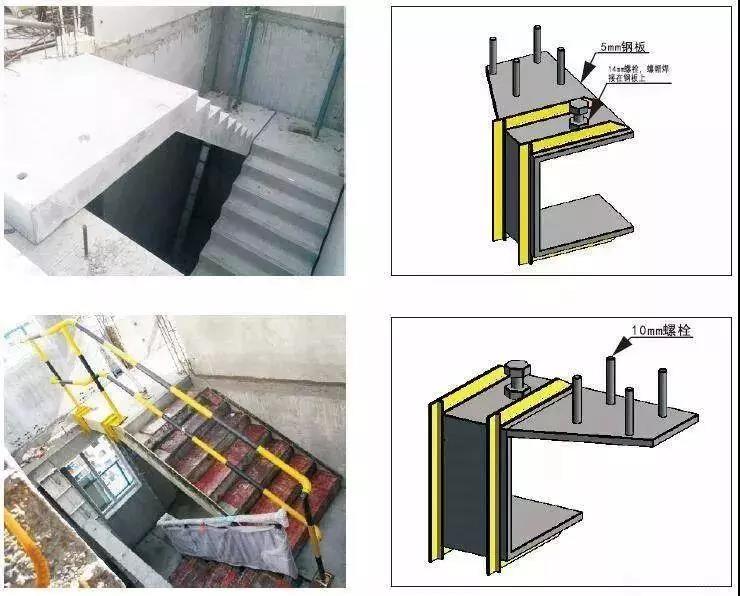

樓梯臨邊防護


2.樓梯夾具的做法:


(1)利用鐵件卡住樓梯平臺板側面,擰緊緊固螺栓。


(2)兩跑樓梯安裝后,中間要預留15- 20mm縫隙,利用休息平臺間的縫隙,將螺桿插入縫隙內,在平臺下面,設置墊片,擰緊螺帽即可。
